來源:哈爾濱(bin)電(dian)氣集團(tuan)有(you)限公(gong)司(si)
瀏覽量:
發布時間:2020-06-02

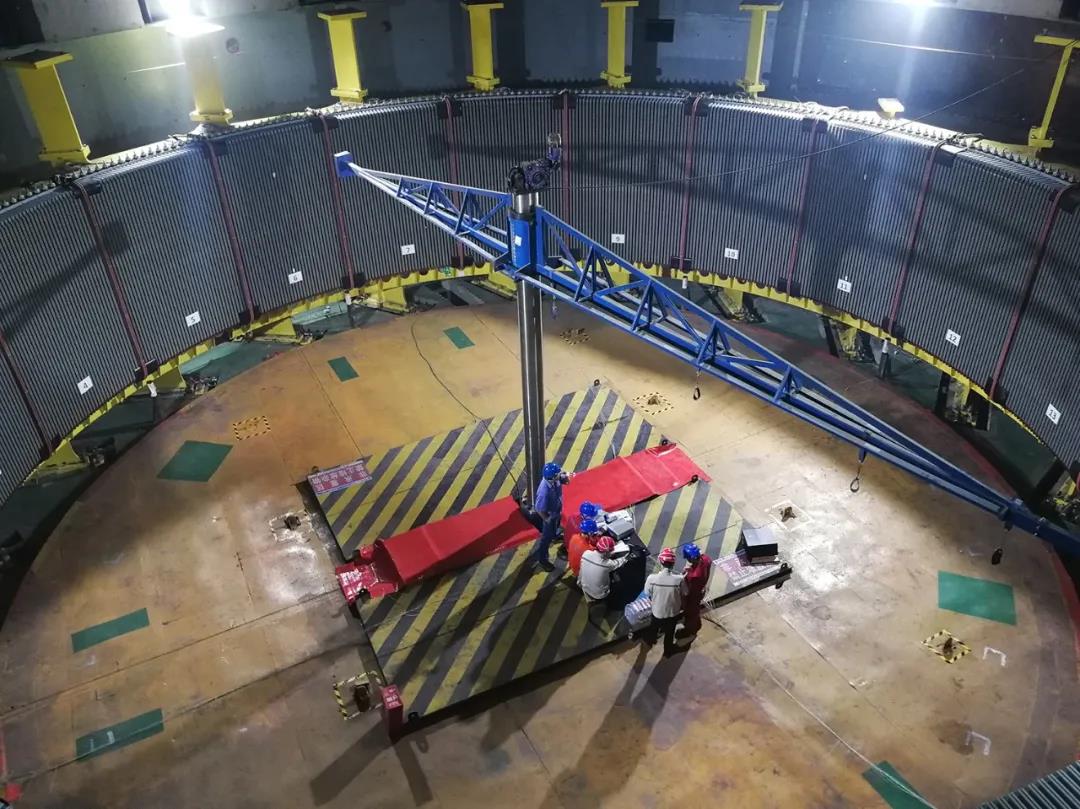

磁化試驗現場(chang)。
5月(yue)31日19時30分,哈電集團(tuan)電機(ji)公(gong)司研制(zhi)的(de)白鶴灘電站右岸(an)首臺(14號)機組,一次性(xing)通過了定子鐵心磁化試驗。現(xian)場(chang)磁化試驗(yan)結(jie)果表明,定子鐵心單(dan)位損耗、溫升、溫差及(ji)噪音均(jun)達到精品指(zhi)標(biao)。憑借(jie)目前最優的試驗結果,右岸首臺機組(zu)作為全球定子鐵心尺寸(cun)最大的百萬千瓦水輪發電機組(zu),已經完全具備(bei)了定子下線條件。這為白鶴灘電(dian)站首批機組于2021年(nian)7月按時投產發電(dian)提供了必要保障。
白(bai)鶴(he)灘(tan)水電(dian)站(zhan)右岸首臺機(ji)組(zu)自(zi)2019年12月(yue)31日開始首瓣定(ding)子(zi)機(ji)座吊裝(zhuang)(zhuang),哈電(dian)電(dian)機(ji)與(yu)三峽(xia)機(ji)電(dian)公(gong)司白(bai)鶴(he)灘(tan)機(ji)電(dian)安(an)(an)裝(zhuang)(zhuang)項(xiang)目(mu)部,以及(ji)各參建方成(cheng)立(li)專項(xiang)技術攻關小(xiao)組(zu),借鑒以往三峽(xia)、向家壩、溪洛渡(du)等電(dian)站(zhan)安(an)(an)裝(zhuang)(zhuang)經驗,成(cheng)功解決(jue)了(le)機(ji)座組(zu)拼焊接(jie)、定(ding)位(wei)筋安(an)(an)裝(zhuang)(zhuang)調整、鐵心疊片等多項(xiang)技術難題,并在安(an)(an)裝(zhuang)(zhuang)過(guo)程中嚴格(ge)執行工藝和(he)相關規范,確保了(le)定(ding)子(zi)組(zu)裝(zhuang)(zhuang)質量。
磁化試驗完成后(hou),哈電(dian)電(dian)機(ji)將與各(ge)參建方(fang)一(yi)道,有序推進右岸機(ji)組(zu)機(ji)電(dian)安裝(zhuang)各(ge)項工作(zuo),預計2020年9月底(di)吊裝(zhuang)首(shou)臺轉子, 2020年11月底(di)吊裝(zhuang)第(di)二臺轉子,全力(li)確保2021年7月首(shou)批(pi)機(ji)組(zu)投產(chan)發電(dian)。
