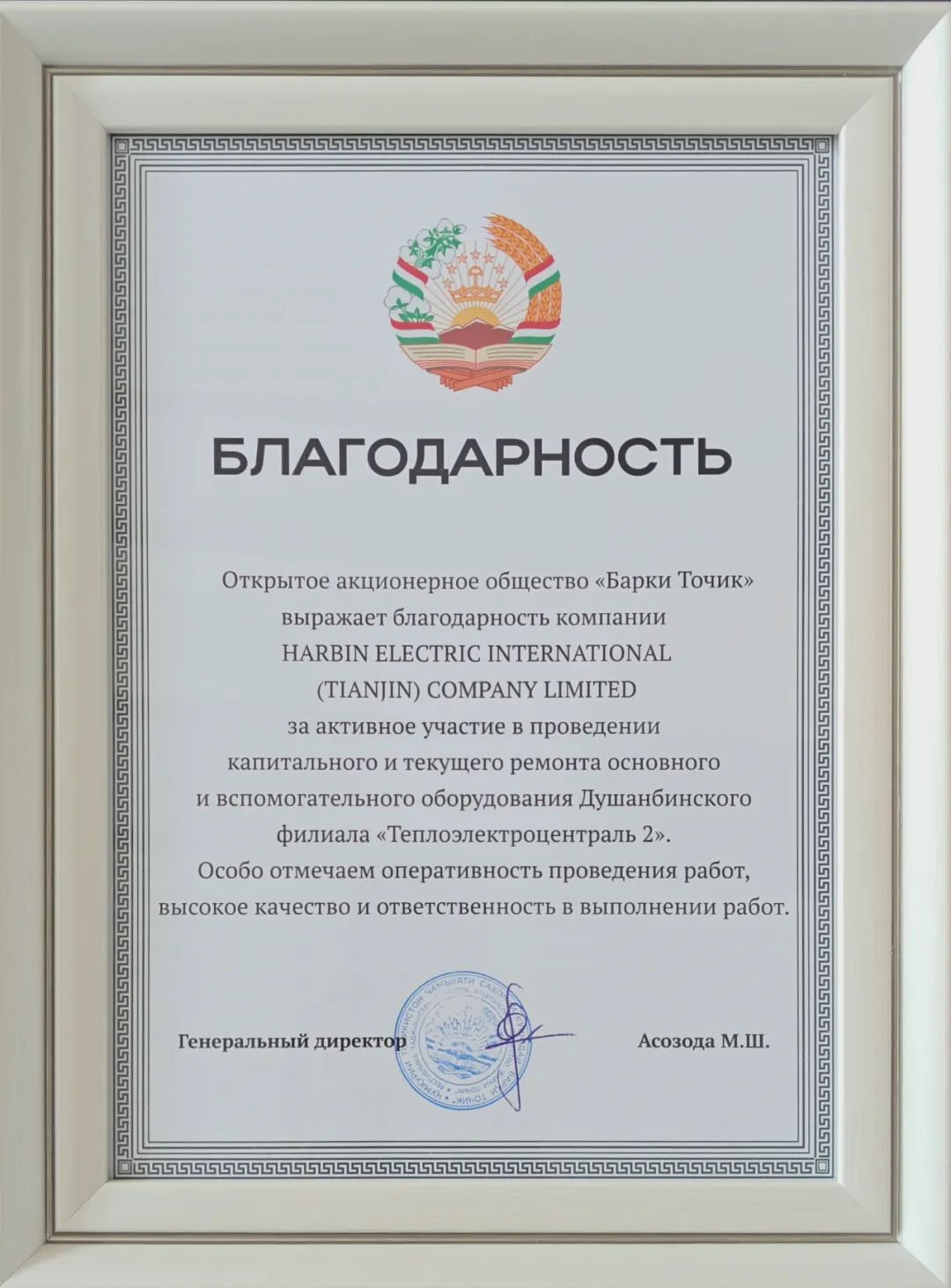

近日,哈電國(guo)際(ji)收(shou)到塔吉克(ke)斯坦共和國(guo)電力公司發(fa)來的感謝信,對哈電國(guo)際(ji)在杜尚別2號電廠檢修工作中展現的專業能力與責任(ren)擔當給予高(gao)度評價。
2023年初的(de)杜(du)尚別2號電廠(chang)存(cun)在(zai)系(xi)統(tong)缺陷遍(bian)布,備件(jian)庫存(cun)嚴重不(bu)足(zu)且大多因存(cun)儲不(bu)當失效等問題。面對挑戰(zhan),初次接(jie)觸該(gai)電廠(chang)的(de)哈電國際以專業服務踐(jian)行使命(ming),運(yun)維服務團隊優先處置(zhi)重大缺陷系(xi)統(tong),在(zai)備件(jian)緊(jin)缺的(de)條件(jian)下(xia)確(que)保杜(du)尚別2023年冬季供電供暖的(de)穩(wen)定運(yun)行,贏得業主(zhu)信任(ren),為后續合作奠(dian)定基礎。
2024年3月,電(dian)(dian)廠4號(hao)機組突發黑網事故導致斷油燒瓦。哈(ha)電(dian)(dian)國(guo)際立(li)即(ji)組建專業團隊趕赴現場,經全面排(pai)查確(que)認轉子及葉片完好后,重點對受損嚴(yan)重的2號(hao)、4號(hao)機組實施大修,再次保(bao)障(zhang)了塔吉克(ke)斯坦(tan)首(shou)都地區(qu)2024年冬季(ji)電(dian)(dian)力供應(ying)。
2025年(nian)春節剛(gang)過,電廠3號機組出現勵(li)磁機著(zhu)火險情,集(ji)電環嚴重損毀。哈電國(guo)際立即(ji)啟動應急(ji)機制:技術團隊(dui)(dui)通過現場(chang)返回的(de)(de)圖像資料(liao)遠程會診(zhen),并于48小時內完成搶修(xiu)所需備件清單(dan)的(de)(de)編制以及排產工作;檢修(xiu)團隊(dui)(dui)2月14日(ri)抵達現場(chang)后,僅用(yong)19天便完成從(cong)拆卸(xie)返修(xiu)到成功啟機的(de)(de)全流程,以“中(zhong)國(guo)速度(du)”贏得當地政府贊譽。
